Yazılım geliştirmek doğası gereği karmaşık ve öngörülemezdir. Gereksinimler değişir, teknolojiler evrilir, kullanıcı beklentileri sürekli kayar. Her şeyi baştan planlayıp doğrusal yürüten geleneksel "şelale" proje yönetimi, bu ortamda başarısız olmaya başarıdan daha yakındır.
Bu yüzden Agile ve Scrum, yazılım proje yönetiminde baskın yaklaşımlar haline geldi. Bu rehberde, Agile ilkeleri ve Scrum çerçevesiyle yazılım projelerini etkili yönetmek için bilmeniz gereken her şeyi ele alıyoruz.

Agile Proje Yönetimi
Agile'ı Anlamak: Zihniyet
Agile bir yöntem değildir — Agile Manifestosu'ndaki dört temel değere dayanan bir zihniyettir:
1. Bireyler ve etkileşimler, süreçler ve araçlardan önce
2. Çalışan yazılım, kapsamlı belgelendirmeden önce
3. Müşteri işbirliği, sözleşme müzakeresinden önce
4. Değişime yanıt vermek, bir planı izlemekten önce
12 Agile İlkesi
Bu ilkeler her Agile ekibine rehberlik eder:
1. Değerli yazılımın erken ve sürekli teslimiyle müşteriyi memnun edin
2. Geliştirmenin geç aşamasında bile değişen gereksinimleri karşılayın
3. Çalışan yazılımı sık teslim edin (aylar değil, haftalar)
4. İş insanları ve geliştiriciler her gün birlikte çalışmalıdır
5. Projeleri motive bireyler etrafında kurun
6. Yüz yüze konuşma en etkili iletişim yöntemidir
7. Çalışan yazılım, ilerlemenin birincil ölçüsüdür
8. Sürdürülebilir geliştirme temposu — tükenmişlikten kaçının
9. Teknik mükemmelliğe sürekli dikkat
10. Sadelik — yapılmayan işi en üst düzeye çıkarın
11. Kendi kendini organize eden ekipler en iyi mimari ve tasarımları üretir
12. Etkililiği artırmak için düzenli ekip retrospektifleri
Scrum Çerçevesi: Yapı
Scrum, en popüler Agile çerçevesidir. Agile ilkelerini uygulamaya yapılandırılmış bir yaklaşım sunar.
Scrum Rolleri
Product Owner
- Ürün vizyonunu ve yol haritasını tanımlar
- Ürün backlog'unu (önceliklendirilmiş özellik listesi) yönetir
- Paydaş çıkarlarını temsil eder
- Neyin, ne zaman geliştirileceğine dair nihai kararları verir
- İş değerini ekibe iletir
Scrum Master
- Scrum etkinliklerini kolaylaştırır ve engelleri kaldırır
- Ekibi Agile uygulamaları konusunda koçlar
- Ekibi dış dikkat dağıtıcılardan korur
- Sürekli iyileştirmeyi teşvik eder
- Proje yöneticisi DEĞİLDİR — hizmetkâr bir lidlerdir
Geliştirme Ekibi
- Çapraz fonksiyonel grup (geliştiriciler, tasarımcılar, QA)
- Kendi kendini organize eder — işin nasıl yapılacağına onlar karar verir
- Tipik olarak 5-9 üye
- Artırımları teslim etmekten kolektif sorumludur
- Ekip içinde alt ekipler veya hiyerarşi yoktur

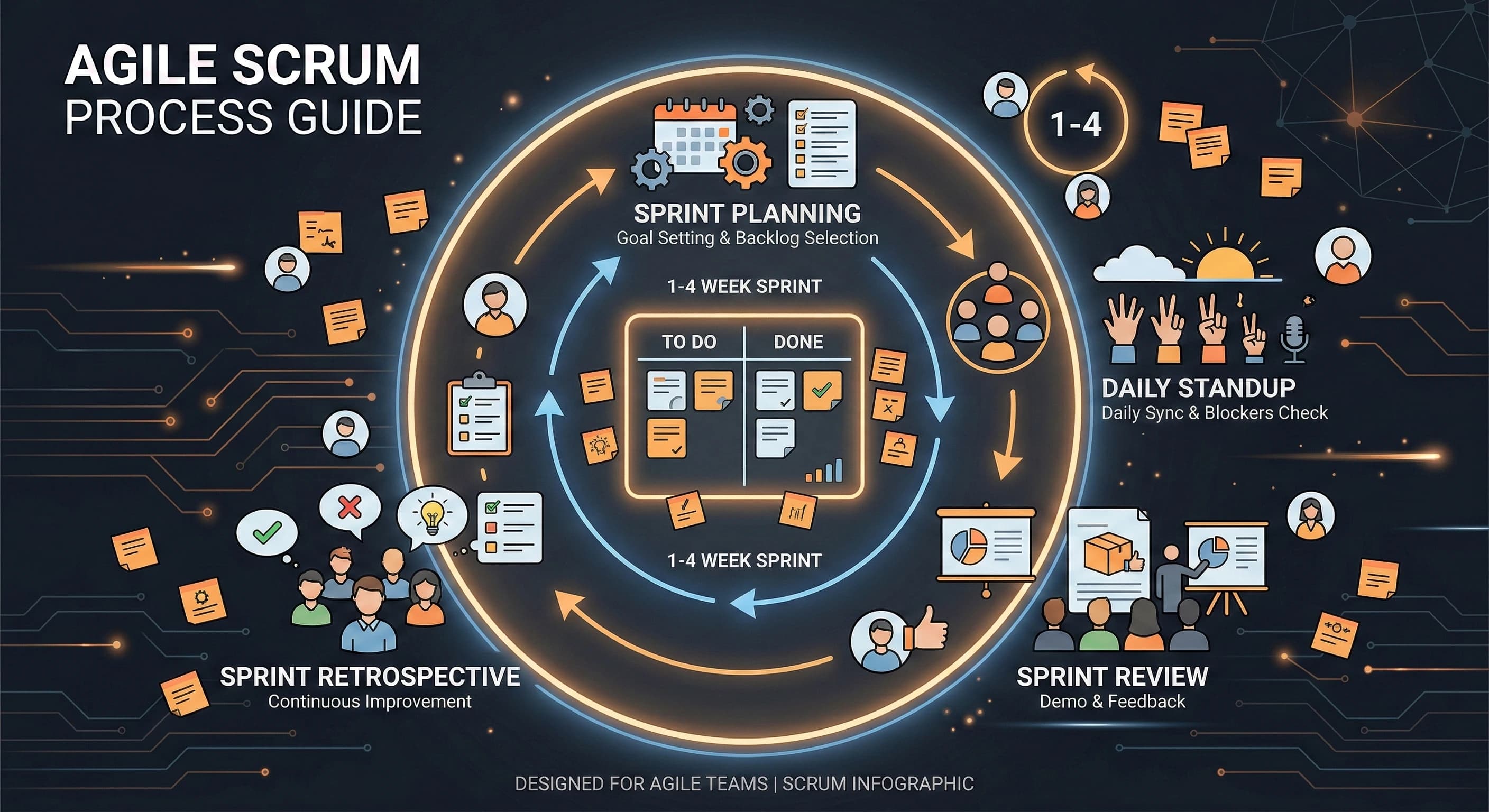

Scrum Etkinlikleri (Törenler)
Sprint Planlama (2-4 saat)
Her sprintin başında ekip:
- Ürün backlog'unu gözden geçirir
- Sprint için öğeler seçer
- Öğeleri görevlere böler
- Her görev için efor tahmin eder
- Sprint hedefini oluşturur
Günlük Standup (15 dakika)
Her gün her ekip üyesi şunları yanıtlar:
- Dün ne yaptım?
- Bugün ne yapacağım?
- Engeller var mı?
Kısa tutun, ayakta durarak. Bu bir senkronizasyon toplantısıdır, durum raporu değil.
Sprint Review (1-2 saat)
Her sprintin sonunda:
- Tamamlanan işi paydaşlara gösterin
- Geri bildirim toplayın
- Neyin iyi gittiğini, neyin gitmediğini konuşun
- Geri bildirime göre ürün backlog'unu güncelleyin
Sprint Retrospektifi (1-1,5 saat)
Review'dan sonra ekip düşünür:
- Bu sprintte ne iyi gitti?
- Neler iyileştirilebilir?
- İyileştirmek için hangi somut adımları atacağız?
Scrum Artefaktları
Ürün Backlog'u
Üründe gerekebilecek her şeyin önceliklendirilmiş listesi. Product Owner sahibidir ve bakımı yapar. Üsttekiler ayrıntılı ve geliştirmeye hazırdır; alttakiler kaba fikirlerdir.
Sprint Backlog'u
Mevcut sprint için seçilen ürün backlog öğelerinin alt kümesi, artı teslim planı. Sprint backlog'unu yalnızca geliştirme ekibi değiştirebilir.
Artırım (Increment)
Bir sprintte tamamlanan tüm ürün backlog öğelerinin, önceki sprintlerle birlikte toplamı. Her artırım kullanılabilir durumda olmalıdır — bu "Definition of Done"dır.
Sprint Yürütme: Hafta Hafta
2 Haftalık Sprint Örneği
1. Hafta:
- 1-2. günler: Sprint planlama + ilk geliştirme
- 3-5. günler: Temel özellik geliştirme, günlük standup'lar
2. Hafta:
- 6-7. günler: Özellik tamamlama + ilk test
- 8-9. günler: Hata düzeltmeleri, cilalama, entegrasyon testi
- 10. gün: Sprint review + retrospektif
Hikaye Puanları ve Tahmin
Saat cinsinden tahmin yerine Agile ekipleri hikaye puanı kullanır — efor, karmaşıklık ve belirsizliğin göreli ölçüsü:
| Puan | Karmaşıklık | Örnek |
|---|---|---|
| 1 | Önemsiz | Bir düğme rengini değiştirmek |
| 2 | Basit | Yeni bir form alanı eklemek |
| 3 | Orta | Yeni bir API uç noktası oluşturmak |
| 5 | Karmaşık | Kullanıcı kimlik doğrulaması uygulamak |
| 8 | Çok Karmaşık | Gerçek zamanlı sohbet özelliği kurmak |
| 13 | Aşırı Karmaşık | Ödeme ağ geçidi entegrasyonu |
Planning Poker en popüler tahmin tekniğidir — ekip üyeleri bağımsız tahmin eder, sonra tartışır ve yakınsar.
Agile Proje Yönetimi için Temel Araçlar
Proje Yönetimi
- Jira — Agile ekipler için sektör standardı
- Linear — Jira'ya hızlı, modern alternatif
- Trello — Daha küçük ekipler için sade Kanban panoları
- Asana — Agile özellikli genel proje yönetimi
İletişim
- Slack — Ekip mesajlaşması ve entegrasyon merkezi
- Microsoft Teams — Kurumsal ortamlar için
- Discord — Geliştirici topluluklarında popüler
Belgelendirme
- Confluence — Jira ile entegre
- Notion — Esnek, işbirlikçi çalışma alanı
- GitHub Wiki — Hafif, geliştirici dostu
Geliştirme
- GitHub — Kod barındırma, PR'lar, actions
- GitLab — Hepsi bir arada DevOps platformu
- Vercel — Ön yüz dağıtımı ve önizleme
Yaygın Agile Tuzakları ve Nasıl Kaçınılır
1. "Yalnızca İsimde Agile"
Sorun: Ekipler Scrum törenlerini benimser ama zihniyeti içselleştirmez. Hâlâ her şeyi baştan planlar ve değişime direnir.
Çözüm: Çıktıdan çok sonuca odaklanın. Başarıyı gönderilen özellik sayısıyla değil, teslim edilen müşteri değeriyle ölçün.
2. Kapsam Kayması
Sorun: Sprint ortasında yeni gereksinimler eklenir, ekibi istikrarsızlaştırır.
Çözüm: Sprint'i koruyun. Yeni öğeler, gerçekten kritik olmadıkça bir sonraki sprintin ürün backlog'una gider.
3. Retrospektifleri Atlamak
Sorun: Ekipler meşgul olur, retro'ları atlamaya başlar ve en güçlü iyileştirme mekanizmasını kaybeder.
Çözüm: Retro'ları tartışılamaz kılın. Asıl öğrenme orada olur.
4. Definition of Done Yok
Sorun: "Bitti" herkes için farklı anlama gelir; eksik iş doğar.
Çözüm: Kod incelemesi, test, belgelendirme ve dağıtıma hazırlığı kapsayan net, üzerinde anlaşılmış bir Definition of Done oluşturun.
5. Sprintlerde Aşırı Taahhüt
Sorun: Ekipler fazla iş alır, sprint hedeflerini sürekli kaçırır.
Çözüm: Hızı (sprint başına tamamlanan hikaye puanı) izleyin ve gerçekçi planlama için kullanın. Az taahhüt edip fazla teslim etmek daha iyidir.

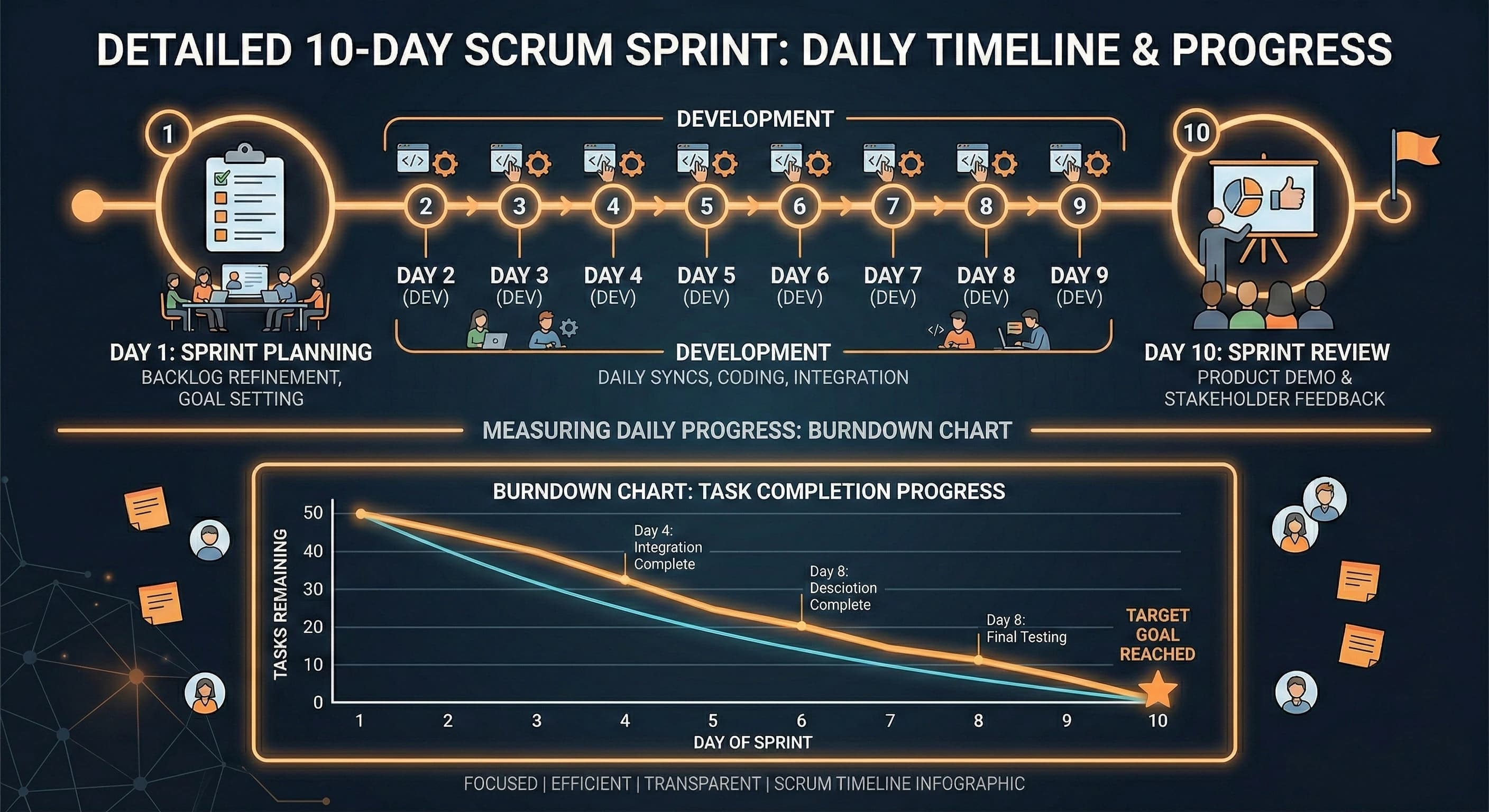

Scrum Sprint Döngüsü
Önemli Metrikler
Hız (Velocity)
Sprint başına tamamlanan hikaye puanı. Planlama için son 3-5 sprintin ortalamasını kullanın.
Sprint Burndown
Sprintte kalan işin günlük takibi. Sağlıklı bir burndown, sprint sonunda sıfıra yaklaşır.
Teslim Süresi (Lead Time)
Bir talebin backlog'a girmesinden dağıtılmasına kadar geçen süre. Daha kısa daha iyidir.
Çevrim Süresi (Cycle Time)
Bir öğe üzerinde çalışmaya başlamaktan bitirmeye kadar geçen süre. Ekibin gerçek iş hızını ölçer.
Kümülatif Akış Diyagramı
Tüm aşamalardaki devam eden işi görselleştirir. Darboğazları belirlemek için kullanın.
Agile'ı Ölçeklemek: Tek Ekipten Ötesi
Projeniz tek bir Scrum ekibinin ötesine büyüdüğünde şunları değerlendirin:
- SAFe (Scaled Agile Framework): Birden fazla ekiple kurumsal ölçekte Agile
- LeSS (Large-Scale Scrum): Scrum ilkelerinin birden fazla ekibe uygulanması
- Spotify Modeli: Örgütsel hizalama için squad, tribe, chapter ve guild yapıları
Ear Craft Projeleri Nasıl Yönetiyor?
Ear Craft olarak her projede Agile yöntemler kullanıyoruz:
- Net teslimatlarla 2 haftalık sprintler
- Şeffaflık ve geri bildirim için haftalık müşteri demoları
- Her proje için ayrı Scrum Master
- Notion'da ayrıntılı belgelendirme
- Sürekli dağıtım için CI/CD hatları
- SLA güvenceli lansman sonrası destek
Yazılım projenizi yönetmede yardıma mı ihtiyacınız var?
📧 E-posta: [earcraftlab@gmail.com](mailto:earcraftlab@gmail.com)
Geliştirme sürecinize yapı ve öngörülebilirlik getirelim.
